首钢滑雪大跳台配套设施6月底前完工

  首钢滑雪大跳台配套设施6月底前落成

  冬奥赛时运行批示体系主运行中心本年1月已交付北京冬奥组委利用,今朝正举办测试勾当

 首钢滑雪大跳台配套设施6月底前落成

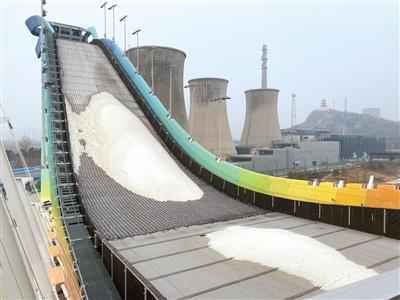

  首钢滑雪大跳台本体已经竣工验收,其配套设施将于6月底前竣工验收。新京报记者 应悦 摄

  新京报讯 (记者应悦)距冬奥会正式开幕尚有300多天。3月5日,首建投副总司理付晓明先容,首钢滑雪大跳台本体已经竣工验收,其配套设施将于本年6月底前竣工验收。

  石景山区委副书记田利跃暗示,作为冬奥组委驻地和角逐场馆地址地,石景山区加速推出场馆及配套设施建树。记者从该区获悉,以后刻到6月底,石景山区将重点敦促工程建树根基停当;7月到9月底,将重点敦促全区情况晋升事情全部完成;10月到12月,将重点敦促处事保障事情全面到位。

  冬奥支线估量年底通车

  石景山区城管委主任颛孙永麒先容,处事保障冬奥轨道交通工程包罗M11线西段(冬奥支线)和中低速磁浮交通示范线S1线。个中:M11线西段(冬奥支线)是市民前往冬奥赛场的重要轨道交通线路,工程北起模式口站,南至首钢站,长约4.2公里,设站4座,平均站间距0.97公里。今朝车站主体布局累计完成85%、区间累计完成70%,估量本年底投入运营。

  中低速磁浮交通示范线S1线可富厚住民交通出行方法,满意轨道交通换乘需求。S1线西起石厂站,东至苹果园站,线路全长10.3公里,设站8座,区内长3.1公里,共设2站2区间。今朝在建区间为金安桥站至苹果园站,已完成总工程量的90%,估量2021年底建成通车。

  都市阶梯建树方面,处事保障冬奥都市阶梯共有3条。个中,北辛安路南段是北京冬奥组委、冬奥场馆周边的重要交通出行通道和雨污水排放下游,今朝已完成总工程量的7%,估量2021年底长安街西延至锅炉厂南路段建成通车。锅炉厂南路、高井筹划一路估量2021年底建成通车。

  大跳台周边配套设施已阶段性完成验收

  首钢滑雪大跳台是北京冬奥会首个交付利用的比赛场馆及北京冬奥会雪上项目独一一个坐落于北京市内的比赛场馆,也是该项举动世界上首个永久性角逐场馆。

  据付晓明先容,冬奥赛时运行批示体系主运行中心本年1月已交付北京冬奥组委利用,今朝正举办测试勾当。冬奥会技能运行中心及隶属通信关节已完成工程验收并交付联通公司举办设备安装。冬奥电力批示中心也将于本年6月落成验收。后院综合楼和前院处事楼已阶段性落成验收,打算2021年5月竣工验收。

  另外,为提高冬奥会冬残奥会期间供水、供电保障程度,石景山区今朝正在加速推进石景山水厂和苹果园110kV输变电工程建树。石景山水厂建树局限为20万吨/日,修建面积约20000㎡,占地面积约61000㎡,建成后将为首钢滑雪大跳台、北京冬奥组委总部等供水,今朝已完成总工程量的70%,估量2021年6月投入利用。苹果园110kV输变电工程位于苹果园综合交通关节南侧、阜石路北侧,建成后将为苹果园综合交通关节、地铁S1线、地铁6号线西延等项目供电,今朝已完成总工程量的20%,估量本年底建成投产。

  北京冬奥会期间,首钢滑雪大跳台将举行单板滑雪大跳台和自由式滑雪大跳台两个单项角逐。同时,还将与周边配套设施一同构成体育休闲公园,赛后向公众开放。

  ■ 存眷

  冬奥公园将于本年“十一”前表态

  颛孙永麒先容,北京冬奥公园今朝已完成总工程量的30%,估量2021年10月前投入利用。公园北起永定河双峪桥,南至园博桥与西五环接壤处,东含首钢北区和南区生态景观休闲区,西到永定河右堤,总面积约1142公顷,个中水面面积约326公顷、绿地面积约506公顷。公园主要包罗永定河左岸民众空间晋升、莲石湖公园景观晋升和永定河左岸京原路以南情况整治晋升3项重点工程。

  他暗示,跟着冬奥公园的建成,将打造出一条42公里滨河马拉松蹊径,串联起石景山古修建群、北惠济庙御制碑、庞村铁牛、十八蹬古渡口等汗青奇迹和首钢大桥、滑雪大跳台、首钢高炉等网红打卡地。
